Délai de Fabrication d’un Tableau Électrique : Ce Qu’il Faut Savoir Avant de Commander

Vous avez lancé un appel d’offres pour un tableau électrique. Un fournisseur vous répond : “4 semaines”. Un autre annonce “12 semaines”. Un troisième dit “ça dépend”.
Qui croire ? Et surtout, comment intégrer ce délai dans votre planning de chantier sans prendre de risque ?
C’est l’une des questions les plus fréquentes que nous recevons chez Panel-Tronix avant même le chiffrage d’un projet. Le délai de fabrication d’un tableau électrique n’est pas une donnée fixe — il dépend de plusieurs facteurs que tout donneur d’ordre devrait comprendre pour mieux piloter ses projets.
Dans cet article, nous allons vous donner des repères concrets : délais réalistes par type d’équipement, facteurs qui allongent ou raccourcissent les délais, et bonnes pratiques pour commander au bon moment.
Sommaire
1. Pourquoi le délai de fabrication d’un tableau électrique varie autant ?
Un tableau électrique n’est pas un produit de stock. C’est un équipement fabriqué sur mesure, conçu et câblé selon les spécifications techniques de chaque projet. Cela signifie qu’avant que le premier câble soit posé, plusieurs étapes préalables doivent être complétées.
La fabrication d’un tableau se déroule en 4 grandes phases :
Phase 1 — Études et conception (1 à 3 semaines) Le bureau d’études du tableautier réalise les schémas électriques, les calculs de dimensionnement (courants, sections de câbles, pouvoir de coupure), la nomenclature du matériel et le plan d’implantation. C’est une phase incompressible — bâcler les études, c’est garantir des problèmes à la livraison.
Phase 2 — Approvisionnement du matériel (1 à 6 semaines) Une fois la nomenclature validée, le tableautier commande le matériel : armoire nue, jeux de barres, disjoncteurs, contacteurs, câbles, accessoires. Les délais fournisseurs varient considérablement selon les marques, les gammes et le contexte d’approvisionnement mondial.
Phase 3 — Câblage et montage (1 à 4 semaines) C’est le cœur du métier du tableautier : montage de la structure, pose des appareils, câblage fil à fil, repérage, habillage. Le temps de câblage dépend directement de la complexité du tableau.
Phase 4 — Tests et recette (2 à 5 jours) Avant expédition, chaque tableau est testé : continuité des circuits, essais d’isolement, vérification des protections différentielles, simulation des asservissements, essais fonctionnels. Une recette en présence du client peut être organisée.
Délai total = somme de ces 4 phases, auxquelles s’ajoute éventuellement le délai de transport et de mise en service sur site.

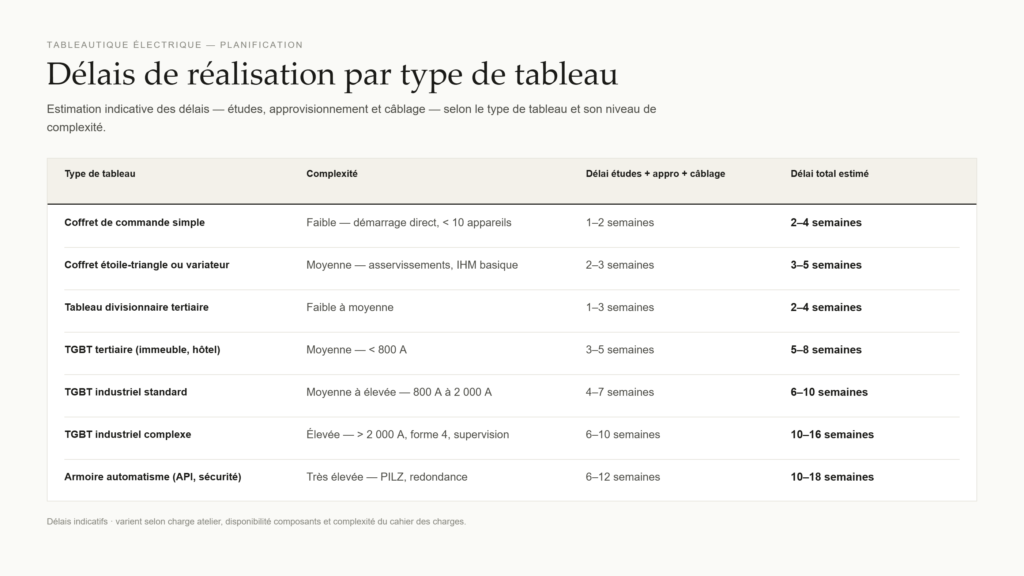

2. Délais de référence par type de tableau
Ces délais sont des fourchettes indicatives, basées sur notre expérience terrain au Maroc. Ils supposent que les documents techniques sont complets à la commande.

⚠️ Important : ces délais démarrent à la réception du bon de commande signé ET des documents techniques validés (schémas approuvés, spécifications complètes). Toute modification en cours de fabrication repart les compteurs.
3. Les 5 facteurs qui allongent les délais
Facteur 1 : des spécifications techniques incomplètes ou tardives
C’est la cause numéro 1 des retards. Si le bon de commande arrive sans schémas validés, sans liste des charges, sans plan d’implantation ou avec des spécifications encore à confirmer, le tableautier ne peut pas lancer les études — et donc pas l’approvisionnement.
Chaque semaine de retard dans la transmission des documents techniques se traduit généralement par une semaine de retard à la livraison.
Facteur 2 : les délais d’approvisionnement sur certaines références
Certains composants ont des délais d’approvisionnement incompressibles. C’est notamment le cas pour :
- Les disjoncteurs de grande puissance (> 630 A) chez Schneider, ABB ou Eaton : 4 à 8 semaines selon la gamme
- Les transformateurs de courant de mesure : 3 à 6 semaines
- Les composants de sécurité (relais PILZ, modules d’arrêt d’urgence certifiés) : 4 à 10 semaines
- Les IHM tactiles et variateurs de marques spécifiques : délais variables selon les pénuries
Un tableautier expérimenté anticipe ces délais dès la réception de la commande. Un tableautier qui découvre les délais fournisseurs après avoir commencé les études vous livrera systématiquement en retard.
Facteur 3 : les modifications en cours de fabrication
“On peut juste ajouter un départ de plus ?” Cette phrase, prononcée alors que le câblage est à 80 %, peut facilement ajouter 1 à 2 semaines. Chaque modification en cours de fabrication nécessite de reprendre les études, de commander du matériel supplémentaire, et de modifier un câblage déjà réalisé.
Les modifications sont inévitables dans les projets complexes — mais elles doivent être anticipées et formalisées au plus tôt.
Facteur 4 : la charge atelier du fabricant
Un tableautier avec carnet de commandes plein ne peut pas toujours tenir ses délais initiaux. La capacité atelier est une ressource finie : câbleurs, surface, postes de test. Si vous commandez en période de forte activité (avant les vacances estivales, en fin d’année), les délais peuvent s’allonger de 2 à 4 semaines par rapport aux fourchettes standards.
La solution : demander la date de démarrage en atelier lors de la commande, pas seulement la date de livraison théorique.
Facteur 5 : les recettes et essais complexes
Pour les équipements de grande puissance ou les automatismes avec sécurité fonctionnelle, la phase de test peut s’étendre. Une recette contradictoire (client + bureau de contrôle + tableautier) sur un TGBT 2 000 A peut mobiliser 2 à 3 jours complets. Des réserves à lever après recette allongent encore le délai.
4. Les 3 facteurs qui raccourcissent les délais
Facteur 1 : des documents techniques complets dès la commande
Un dossier technique complet à J+0 (schémas validés, cahier des charges, liste de matériel) permet au tableautier de lancer études et approvisionnements simultanément. Cela peut réduire le délai total de 2 à 4 semaines sur un TGBT complexe.
Facteur 2 : une gamme de matériel standard et disponible
Choisir des composants sur stock ou à délai court chez le tableautier réduit considérablement la phase d’approvisionnement. Un tableautier qui travaille régulièrement avec Schneider Electric, ABB et Eaton maintient généralement un stock tampon sur les références courantes.
Si votre cahier des charges impose une marque ou une référence spécifique peu courante, intégrez ce délai dans votre planning dès l’avant-projet.
Facteur 3 : une relation suivie avec votre tableautier
Un client régulier bénéficie d’un avantage concret : le tableautier connaît ses habitudes, anticipe ses besoins, et peut parfois placer sa commande en priorité dans le planning atelier. Une commande “première fois” d’un nouveau client implique toujours une phase de découverte mutuelle qui prend du temps.

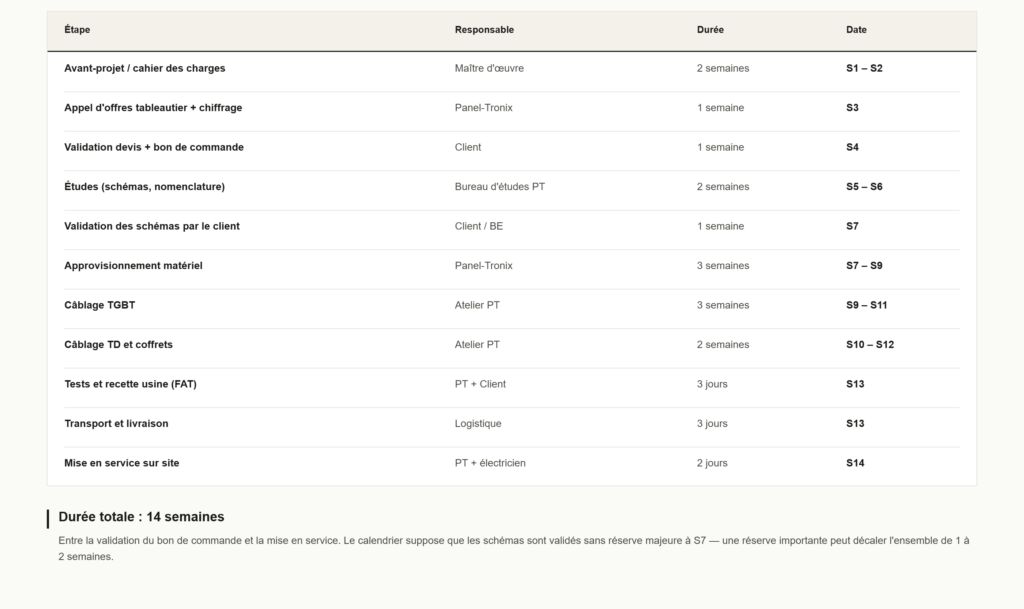

5. Cas pratique : planning d’un projet industriel type
Prenons un projet concret : une extension d’atelier de production dans une unité industrielle à la périphérie de Casablanca.
Besoin : 1 TGBT 1 250 A + 3 tableaux divisionnaires + 2 coffrets de commande moteur
Planning type :

Durée totale : 14 semaines entre la validation du bon de commande et la mise en service.
Ce calendrier suppose que les schémas sont validés sans réserve majeure à S7. Une réserve importante sur les schémas peut décaler l’ensemble de 1 à 2 semaines.
Leçon : pour un projet de cette envergure, si votre chantier doit être alimenté à une date précise, remontez de 14 semaines pour savoir quand vous devez passer commande au tableautier.
6. Les erreurs à éviter quand on commande un tableau
❌ Commander “au plus tôt” sans documents techniques
“On vous envoie les schémas dans la semaine.” Si cette phrase accompagne la commande, le compteur ne démarre pas vraiment. Le tableautier ne peut rien lancer sans les documents. Mieux vaut prendre 2 semaines supplémentaires pour consolider le dossier technique et gagner 3 semaines en phase de fabrication.
❌ Choisir le fournisseur uniquement sur le délai annoncé
Un délai de 4 semaines sur un TGBT complexe doit alerter. Soit le fabricant n’a pas bien compris le périmètre, soit il sacrifie les études et les tests. Dans les deux cas, la livraison sera en retard ou la qualité sera au rendez-vous. Un délai réaliste est un signe de sérieux.
❌ Ne pas prévoir de marge dans le planning chantier
Les imprévus existent : une réserve de recette à corriger, un retard fournisseur sur une référence spécifique, une modification de dernière minute. Un planning chantier sans aucune marge sur la livraison du tableau électrique est un planning qui finira en retard. Prévoyez systématiquement 1 à 2 semaines de marge entre la livraison prévue du tableau et sa mise en service.
❌ Ne pas confirmer les étapes clés par écrit
La commande orale ou par téléphone ne protège personne. Chaque étape critique — bon de commande, validation des schémas, date de recette, date de livraison confirmée — doit faire l’objet d’un document écrit. Cela s’applique dans les deux sens : le client comme le tableautier.
❌ Oublier la recette usine (FAT)
La recette en usine (Factory Acceptance Test) est souvent négligée pour aller plus vite. C’est une erreur : mieux vaut lever les réserves dans l’atelier du tableautier, où les corrections sont rapides et peu coûteuses, qu’une fois le tableau installé sur site, où chaque intervention mobilise du personnel, du temps et potentiellement une coupure de production.
7. Conclusion
Le délai de fabrication d’un tableau électrique n’est pas une promesse commerciale — c’est une donnée technique qui dépend de la complexité de l’équipement, de la qualité du dossier à la commande, des délais d’approvisionnement et de la charge atelier du fabricant.
Pour récapituler les points essentiels :
- Un coffret simple peut être livré en 2 à 4 semaines
- Un TGBT industriel standard demande 6 à 10 semaines
- Un automatisme complexe peut nécessiter 10 à 18 semaines
- La cause numéro 1 des retards : des documents techniques incomplets à la commande
- La meilleure protection : intégrer une marge de 1 à 2 semaines dans votre planning chantier
Un tableau électrique bien fabriqué, c’est aussi un tableau livré dans les délais parce que la commande a été passée au bon moment et avec le bon niveau de préparation.
Vous avez un projet de tableau électrique BT à planifier au Maroc ? Contactez Panel-Tronix pour obtenir un délai réaliste basé sur votre cahier des charges — et non sur un délai commercial optimiste. Demander un chiffrage →
